電網“天路”走進阿裏“電”亮生活

賈華加 發布時間:2020-07-02 09:00:00來源: 新利平台

  阿裏聯網工程是國家電網繼青藏聯網工程、川藏聯網工程和藏中聯網工程之後,建設的第四個(ge) 高海拔電網工程,目前工程進入攻堅期,全線工人正在加緊施工,力爭(zheng) 早日完工,讓更多農(nong) 牧民群眾(zhong) 盡早用上安全可靠電源。

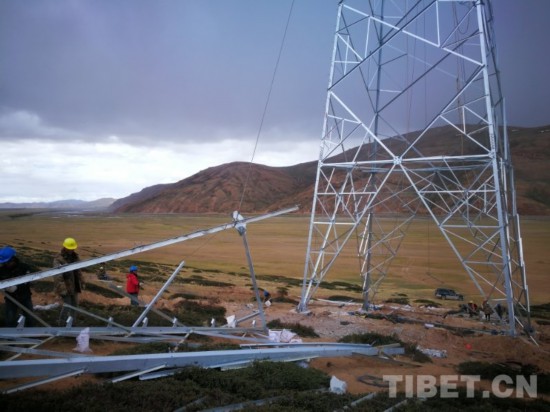

圖為(wei) 阿裏聯網工程進入攻堅期,工人正在加緊施工

  阿裏聯網工程線路全長1689公裏,工程投資74.06億(yi) 元,起於(yu) 西藏中部的日喀則市,止於(yu) 阿裏地區的噶爾縣,全線平均海拔4572米,工程建設完成後將徹底結束阿裏地區孤網運行的曆史,形成西藏統一電網,工程沿線普蘭(lan) 、改則、措勤、吉隆等7縣將納入主電網覆蓋範圍,對助力西藏打贏脫貧攻堅戰和全麵建成小康社會(hui) 具有重大意義(yi) 。

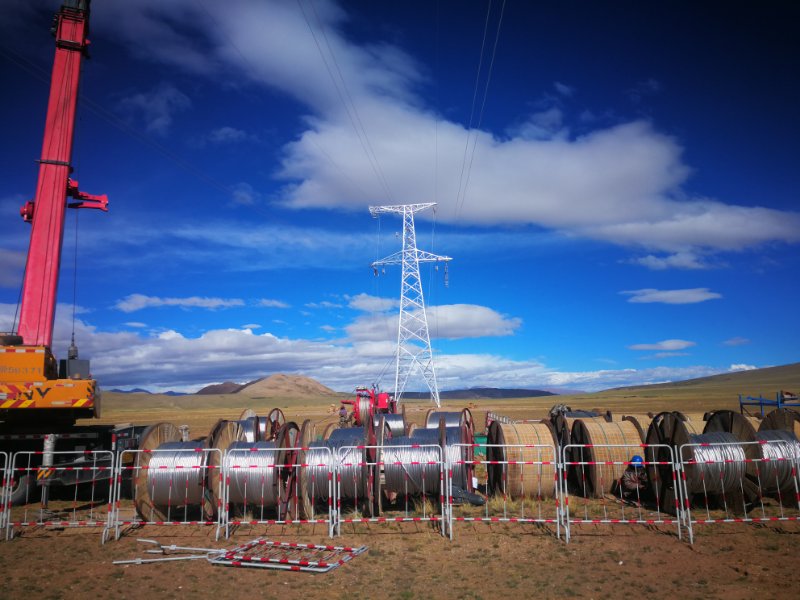

  在阿裏聯網工程線路包11項目現場,工人們(men) 正在緊張有序地架線施工。“公司承建的線路包11標段總共135.7公裏,其中基礎施工鐵塔組立297基,現已全部完成,線路架設目前已完成105公裏,完成全部工程量的95%。”阿裏聯網工程線路包11項目現場負責人田群介紹說。

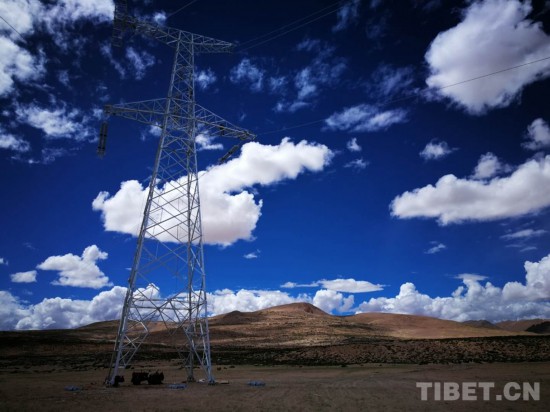

圖為(wei) 阿裏聯網工程的電力鐵塔

  截至目前,阿裏聯網工程現場參建人員共計達到8607人,線路基礎開挖和基礎澆築3352基,完成比例為(wei) 100%,鐵塔組立3191基,完成比例95.20%,正在有序進入大規模放線階段。

  阿裏聯網工程建設指揮部綜合部副主任蘭(lan) 國清介紹說,工程建成後,農(nong) 牧民群眾(zhong) 期盼已久的大網電將覆蓋沿線的7個(ge) 縣,提高日喀則西部和阿裏地區的供電保障,從(cong) 根本上解決(jue) 近38萬(wan) 人的用電問題,對積極服務“一帶一路”建設,打造麵向南亞(ya) 開放的通道,實現與(yu) 周邊國家基礎設施互聯互通具有重要意義(yi) 。

(責編: 常邦麗)
