10月17日拍攝的位於(yu) 西藏日喀則市薩迦縣的風力發電機組。
西藏日喀則市薩迦縣中核薩迦300兆瓦風光儲(chu) 一體(ti) 化電站進入緊張的最後調試階段,預計將於(yu) 本月底並網運行。
項目總裝機為(wei) 300兆瓦,其中風電總裝機為(wei) 200兆瓦,共安裝40台風力發電機組,單機容量為(wei) 5兆瓦,目前已全部吊裝完成;光伏總裝機為(wei) 100兆瓦,並配套建設1套儲(chu) 能係統,建設外送線路62公裏,橫跨雅魯藏布江。
根據規劃設計,項目建成後年發電量有望接近5.5億(yi) 度,相當於(yu) 每年可節約燃燒標準煤約16.42萬(wan) 噸,減排二氧化硫約45.34萬(wan) 噸,減排二氧化碳約45.01萬(wan) 噸,將有效促進當地經濟社會(hui) 高質量發展。
新華社記者 晉美多吉 攝

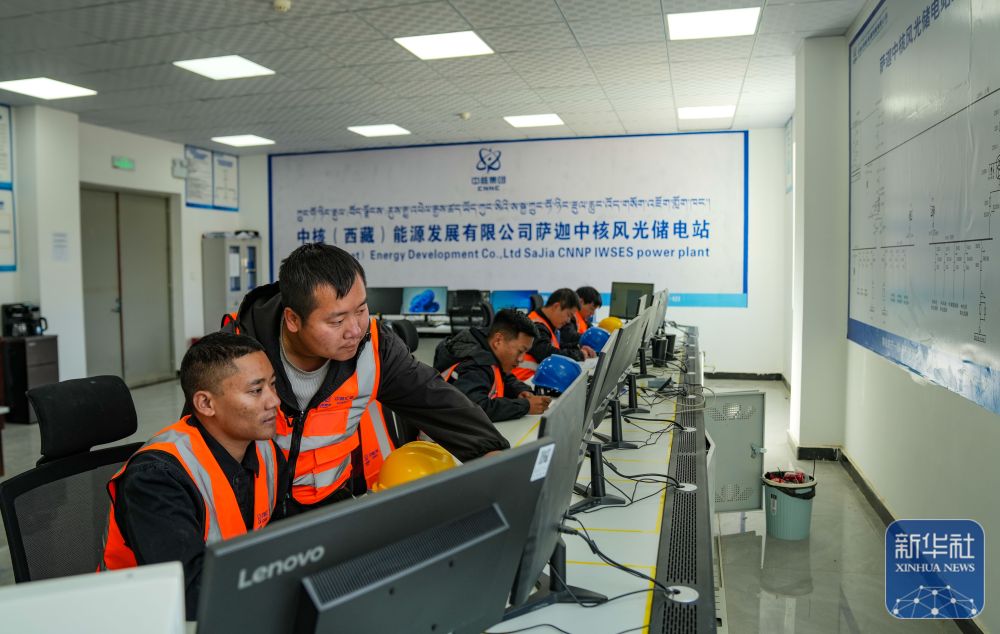

10月17日,電站總控室值班人員在工作。

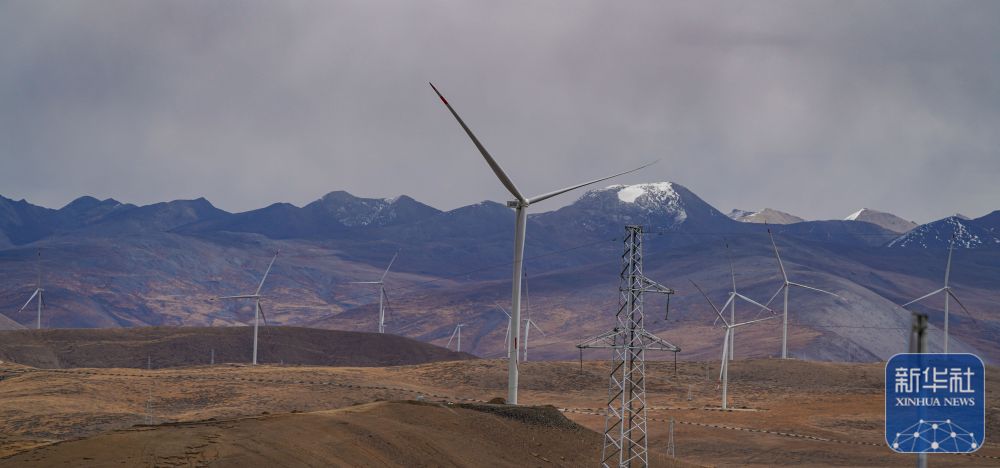

10月17日拍攝的位於(yu) 西藏日喀則市薩迦縣的風力發電機組及山腳下的村莊。
10月17日拍攝的位於(yu) 西藏日喀則市薩迦縣的風力發電機組。

10月17日,工作人員在檢查35千伏開關(guan) 櫃。

10月17日拍攝的位於(yu) 西藏日喀則市薩迦縣的風力發電機組(無人機照片)。

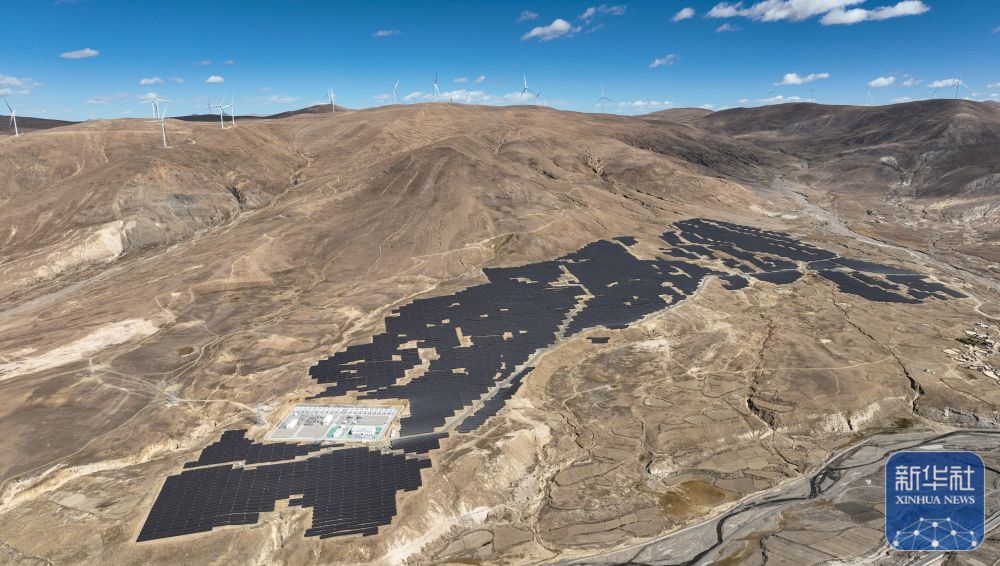

10月17日拍攝的位於(yu) 西藏日喀則市薩迦縣的中核薩迦300兆瓦風光儲(chu) 一體(ti) 化電站(無人機照片)。

10月17日,工作人員在巡視SVG戶外電抗器裝置。

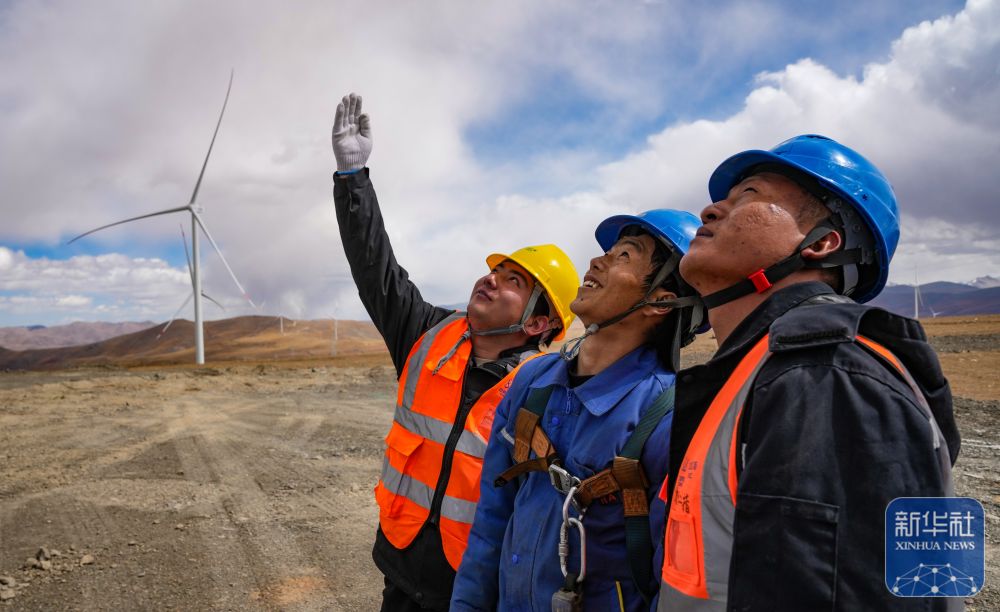

10月17日,工作人員在檢查風機運行情況。

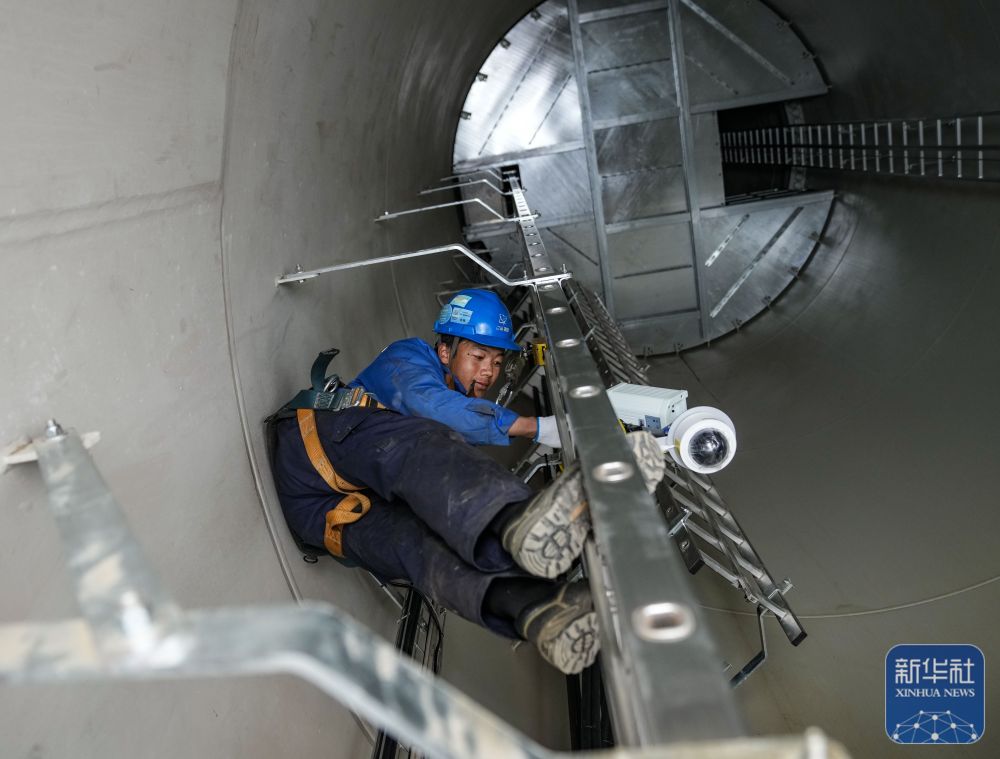

10月17日,工作人員在檢修風機內(nei) 部的監控設備。
