青海-河南±800千伏特高壓直流輸電線路工程(青海段)全線貫通

發布時間:2020-05-13 14:22:00來源: 人民網-青海頻道

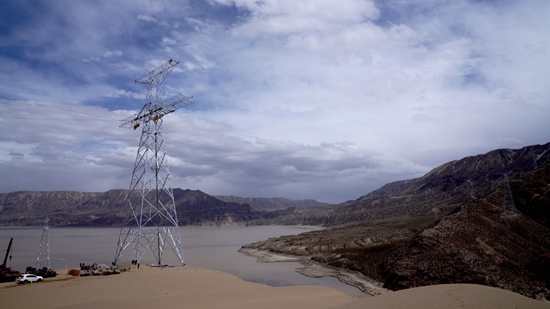

  青海-河南±800千伏特高壓直流輸電線路工程青海段最後一檔導地線——N065#-N066#導地線跨越黃河完成升空架設。王國棟 馬清 攝

  5月12日,在青海省海南州共和縣境內(nei) ,隨著青海至河南±800千伏特高壓直流輸電線路工程(青海段)N057#-N072#最後一檔導地線跨越黃河完成升空架設,標誌著該工程青海段線路在全線率先貫通,為(wei) 工程6月30日前實現雙極低端帶電調試,確保清潔能源順利外送打通了最後一公裏。

  青海段231.173公裏新建線路工程的全線率先領先貫通,是國網青海公司堅決(jue) 落實國家“複工複產(chan) ”要求,高效推進“新基建”,助力地方經濟快速發展的又一重要舉(ju) 措。為(wei) 確保工程高質量順利推進,國網青海電力公司一手抓疫情防控,一手抓複工複產(chan) 。嚴(yan) 格按照“一工地一方案”的原則,編製施工現場新冠疫情防控工作方案,突出防控、科學監督,立足強化執行,保證防控成效。在統籌防疫物資、細化醫療保障的基礎上,強化同當地政府的協同,於(yu) 2月21日首批在青海省內(nei) 實現科學有序複工。

  麵對工程地處高原,地形地質環境複雜、通信交通不便、氣候環境惡劣、高原生態環境脆弱等種種困難和複雜因素,國網青海電力公司精益管理、精準施策。通過雙周會(hui) 議機製及時協調解決(jue) 問題,嚴(yan) 格推進日管控要求,倒排工期、按日管控。創新基建管理模式,打造“智慧工程”管控係統,實現遠程化智慧化管控,為(wei) 工程建設進度受控、安全質量可靠、技術先進、造價(jia) 合理夯實了基礎。施工過程中,嚴(yan) 格以國網公司新時代樣板工程為(wei) 目標,牢固梳理綠色環保施工理念,加大環水保投入、切實打造綠色環保工程。全線采用鋪設鋼板、棕墊、草墊等保護方式減少對草原植被破壞。全線大量使用機械組塔和索道運輸方式,盡量減少對自然環境的影響和破壞。

  據業(ye) 主項目部副經理趙國仲介紹,工程現場成立特高壓項目臨(lin) 時黨(dang) 支部,組建黨(dang) 員突擊隊,全麵發揮黨(dang) 建引領優(you) 勢,開展“戰疫情、搶工期、抓進度、保目標”專(zhuan) 項活動,為(wei) 工程的順利推進營造了良好的建設氛圍。該項目自建設至今已投入施工人員總計約3000人次。接下來,工程現場將組織開展施工單位三級自檢,監理初驗和業(ye) 主預驗收等工作,5月15日開始分階段竣工驗收,6月30日前實現雙極低端帶電目標。

  青海~河南±800千伏特高壓直流輸電線路工程建成投運後,預計每年向華中地區輸送電力400億(yi) 千瓦時,將進一步提高青海清潔能源規模開發及外送能力,有力推動青海千萬(wan) 千瓦級新能源基地集約化開發,對提高西北地區可再生能源整體(ti) 外送消納水平,有效緩解東(dong) 中部地區電力供需矛盾,改善大氣環境質量起到積極促進作用。

(責編:於超)
