青海:德令哈750千伏變電站工程自檢消缺工作順利完成

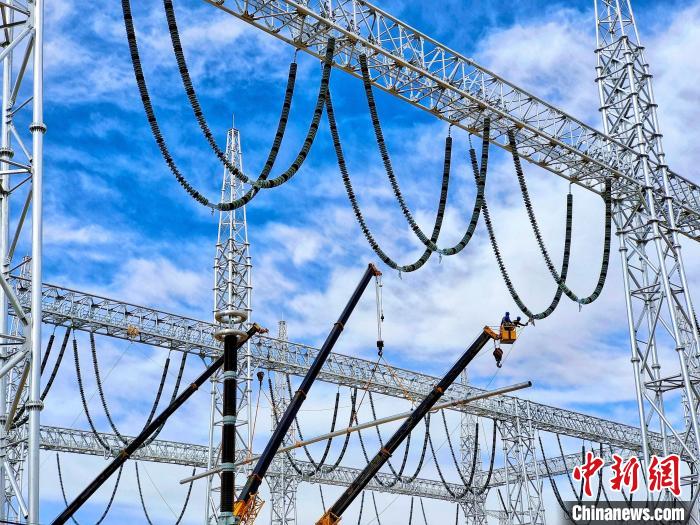

圖為(wei) 青海送變電工程有限公司施工人員對超長大跨距管型母線采用雙機抬吊安裝。鄒建華 攝
據國網青海省電力公司7日消息,日前,青海德令哈(托素)750千伏變電站工程自檢消缺工作順利完成。
“11月15日開始,我們(men) 安排對站內(nei) 750千伏配電裝置區、330千伏配電裝置區、主變區、高抗區等處的電力設備進行一次全麵自檢,共計安排自檢項目887個(ge) 。”德令哈(托素)750千伏變電站新建工程項目經理張啟發介紹說,自檢消缺是工程投運前一項重要的工作內(nei) 容,期間現場土建、變電專(zhuan) 業(ye) 共計發現缺陷54條,已全部完成整改。
德令哈(托素)750千伏變電站是提升青海海西地區電網斷麵輸送能力的關(guan) 鍵工程之一,該工程於(yu) 2020年5月19日開工建設,計劃12月底帶電投運。工程建成投運將極大地優(you) 化和完善青海電網主網架結構,進一步提高海西地區電網供電可靠性及電能質量,同時促進海西地區新能源規模開發和外送。
據悉,工程施工時間緊、任務重,隨著投運時間臨(lin) 近,為(wei) 確保按時搶通這條“戈壁綠電”新通道,保障自檢驗收工作順利推進,施工現場精細策劃,製定出了一套“全天候驗收”工作方案,僅(jin) 用時17天時間按時完成了全部自檢項目。
據張啟發介紹,自檢驗收期間,現場精準有力落實疫情防控各項措施的同時,白天通過布控球、視頻監控、現場人員三方力量,實時把控現場自檢工作環節和質量,晚上利用VR全景沉浸式互動體(ti) 驗平台進行線上自檢,實現360°全方位、全景查看變電站每個(ge) 建設細節,輔助自檢消缺,有效縮短了驗收周期,為(wei) 工程按期保質投運奠定了基礎。
當前,國網青海電力對年內(nei) 在建電網工程項目編製詳盡的建設施工方案,運用“智慧工地”管控平台,統籌人力、物力、機械,通過集成、分析大數據精準管控施工進度。同時,加快青海郭隆至甘肅武勝第三回750千伏線路工程、紅旗4#匯集站330千伏送出工程等十餘(yu) 項重點電網工程建設,力爭(zheng) 早日投運發揮作用,持續保障能源電力可靠供應,助力緩解今冬明春保供電壓力。
版權聲明:凡注明“來源:新利平台”或“新利平台文”的所有作品,版權歸高原(北京)文化傳(chuan) 播有限公司。任何媒體(ti) 轉載、摘編、引用,須注明來源新利平台和署著作者名,否則將追究相關(guan) 法律責任。
-
青海中控德令哈50MW光熱電站實現機組連續不間斷運行292.8小時
監測統計顯示,國家首批光熱發電示範項目——青海中控德令哈50MW光熱電站實現機組連續不間斷運行292.8小時。[詳細] -
追光逐日德令哈——探訪中國首座太陽能光熱示範電站
這裏是青海海西蒙古族藏族自治州州府所在地德令哈市。晚秋時節,本記者趕到這座位於柴達木盆地東北邊緣、祁連山腳下的“光熱之都”,探訪中國首個大型太陽能光熱示範電站。[詳細]
