近日,西藏帕孜水利樞紐及配套灌區工程導流兼泄洪放空洞曆經146天的施工,比原計劃提前14天實現貫通。

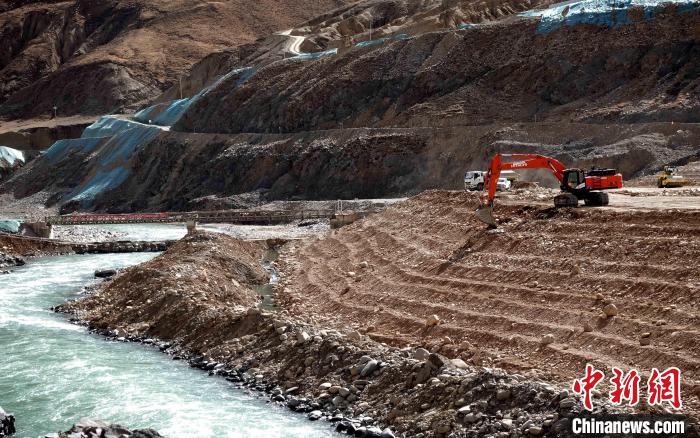

圖為(wei) 帕孜水利樞紐工程施工現場。拉巴卓瑪 攝
中國水電基礎局有限公司西藏帕孜水利樞紐及配套灌區工程項目經理部副總工程師馬江飛憑借著在BIM(Building Information Modeling建築信息模型)技術應用管理方麵的優(you) 勢,將BIM技術應用和智慧工地管理係統應用到了施工中,有效輔助了現場的施工、安全、質量、勞務等方麵的管理。

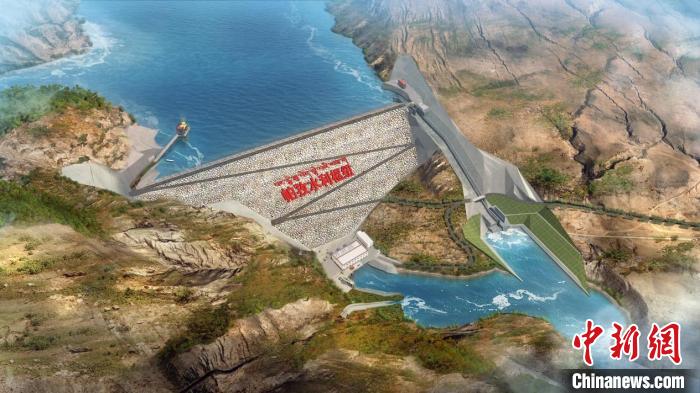

圖為(wei) 帕孜水利工程完工效果圖。中國水電基礎局有限公司供圖
導流洞進水塔增加懸挑梁,確保洞身段洞挖目標實現。調整11台設備進行出口邊坡作業(ye) ,以保障導流洞出口消力塘、挑坎段的施工如期推進。出口消力塘增加27人,進水塔調整出45人作業(ye) 隊伍……一係列的安排部署隻為(wei) 保證每個(ge) 關(guan) 鍵節點順利完成。最終,導流兼泄洪放空洞提前14天順利貫通。

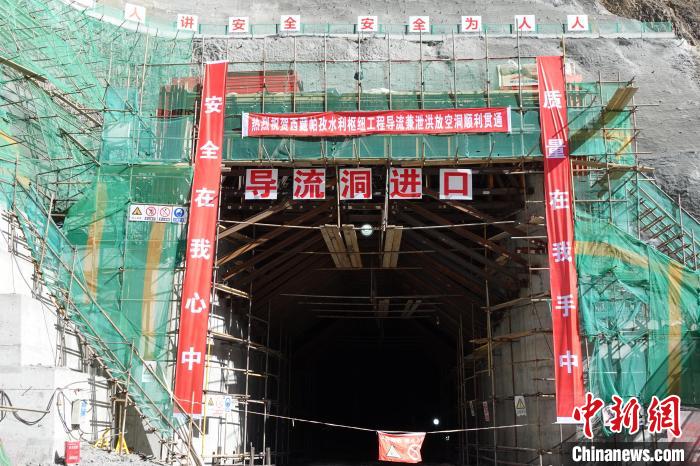

圖為(wei) 帕孜水利樞紐工程施工現場。拉巴卓瑪 攝
據了解,西藏帕孜水利樞紐及配套灌區工程項目建設中,施工方將環保理念融入各項工作,最大限度減輕對自然生態的影響。
“工程建成後,將進一步提高水庫下遊灌區的灌溉保證率,有效緩解灌區春旱和冬旱缺水問題,可開發當地水能資源,基本解決(jue) 日喀則市5個(ge) 縣冬季缺電問題。”中國水電基礎局有限公司西藏帕孜水利樞紐及配套灌區工程項目經理部常務副經理王黎說。
