新利平台 > 扶貧

跨江放線 阿裏聯網工程兩次跨越雅魯藏布江

盧彪 發布時間:2020-07-01 10:57:00來源: 西藏商報

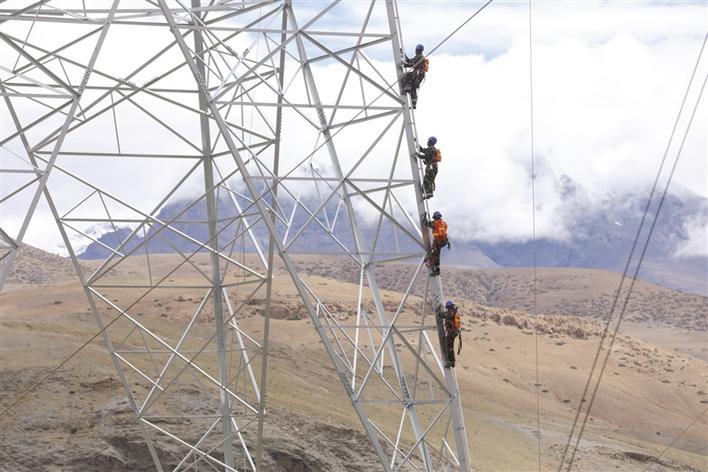

上塔作業(ye) 。趙清鵬 攝

  6月18日晚8時許,隨著國網湖北送變電公司阿裏與(yu) 藏中電網聯網工程(以下簡稱阿裏聯網工程)線路工程包3標段現場工作負責人向日喀則市供電公司報告作業(ye) 終結情況,標誌著該標段跨越施工圓滿完成。據悉,這是阿裏聯網工程涉及跨越雅魯藏布江作業(ye) 的3個(ge) 標段中,首個(ge) 完成跨江導線展放的標段。6月24日,在薩嘎縣阿裏聯網工程線路工程包9標段施工現場,阿裏聯網工程再次完成跨江導線展放。

  據了解,由國網湖北送變電工程有限公司承建的包3標段起於(yu) 日喀則市拉孜縣熱薩鄉(xiang) ,止於(yu) 拉孜縣查務鄉(xiang) 。該段工程線路主要沿雅江河穀走線,在拉孜縣北側(ce) 避開國家級黑頸鶴保護區。沿線多分布高寒草地、荒地,生態環境脆弱,為(wei) 工程建設帶來了很大難度。

  6月14日,在查務鄉(xiang) 雅江畔,包3標段進入跨越施工放線階段。在接下來的5天,項目部完成了27基鐵塔共計13.8公裏導地線展放等施工任務。此次施工不僅(jin) 跨越318國道和219國道,還要6次跨越3條110千伏輸電線路。這些線路涉及拉孜、定日、薩嘎、昂仁、定結5個(ge) 縣的用電,跨越期間需要停電作業(ye) ,5天內(nei) 倘若不能完成施工任務,將影響5個(ge) 縣的用電。

  為(wei) 盡量減少施工對當地用電的影響,項目部作業(ye) 人員早上6點出門,晚上近10點才收工。在所有參建人員的共同努力下,6月18日下午5時,雅江上空架設好的兩(liang) 條嶄新導線在空中泛著銀光,微風輕拂,導線如銀色巨龍在藍天碧水間舞動,它們(men) 是西藏電力建設成就的見證者,也是西藏各族人民的“幸福線”“光明線”。

  6月24日,在中國安能第二工程局承建的西藏薩嘎縣阿裏聯網工程線路工程包9標段施工現場,牽引繩通過連接走板,帶著兩(liang) 根銀白色的導線由江邊的142號鐵塔向江對岸的143號鐵塔平穩前進,A相導線成功跨越500多米寬的雅魯藏布江。

  工程穿越高寒荒漠、高原草甸、高寒灌叢(cong) 等不同生態係統,綠色施工要求高。這是阿裏聯網工程第2次跨越雅魯藏布江,也是施工難度非常大的一次重要跨越。

  阿裏聯網工程將於(yu) 7月底完成所有塔基放線工作,8月中旬開始調試,2020年底建設完成。屆時將徹底結束阿裏地區孤網運行的曆史,形成西藏統一電網,工程沿線普蘭(lan) 、改則、措勤、吉隆等7縣將納入主電網覆蓋範圍,改善和解決(jue) 38萬(wan) 農(nong) 牧民群眾(zhong) 的用電問題。

(責編: 常邦麗)

版權聲明:凡注明“來源:新利平台”或“新利平台文”的所有作品,版權歸高原(北京)文化傳(chuan) 播有限公司。任何媒體(ti) 轉載、摘編、引用,須注明來源新利平台和署著作者名,否則將追究相關(guan) 法律責任。
