“三區兩州”深貧區電網建設工程首次跨越瀾滄江 架線施工全部完成

李江寧 徐曉韜 鄒建華 發布時間:2020-05-15 09:29:00來源: 中國新聞網

“三區兩(liang) 州”深貧區電網建設工程首次跨越瀾滄江

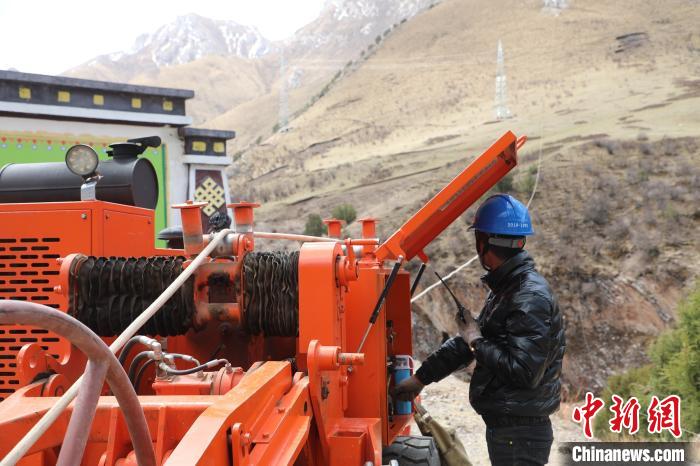

圖為(wei) 青海送變電施工人員展開跨越瀾滄江施工。鄒建華 攝

  記者5月14日從(cong) 國網玉樹供電公司獲悉,由國網青海省電力公司建設的“三區兩(liang) 州”深貧區電網建設工程-玉樹-雜多Ⅱ回110千伏線路工程中最重要的一個(ge) 環節——跨越瀾滄江架線施工已於(yu) 13日全部完成,這是玉樹-雜多Ⅱ回110千伏線路工程建設以來首次跨越瀾滄江施工,該工程將於(yu) 6月10日前全部完工。


圖為(wei) 架線操作人員正在進行導引繩的牽引工作。鄒建華 攝

  “三區兩(liang) 州”,特指中國自然條件差、經濟基礎弱、貧困程度深的深度貧困區。玉雜Ⅱ回110千伏輸變電工程是青海“三區兩(liang) 州”電網建設中最難啃的“硬骨頭”之一,線路沿線海拔3800米至5300米,施工區域平均海拔4500米以上,施工中需翻越5座大山並跨越瀾滄江。具有高寒缺氧、機械降效、地形複雜、生態脆弱等特點,工程建設困難重重,施工難度極大。

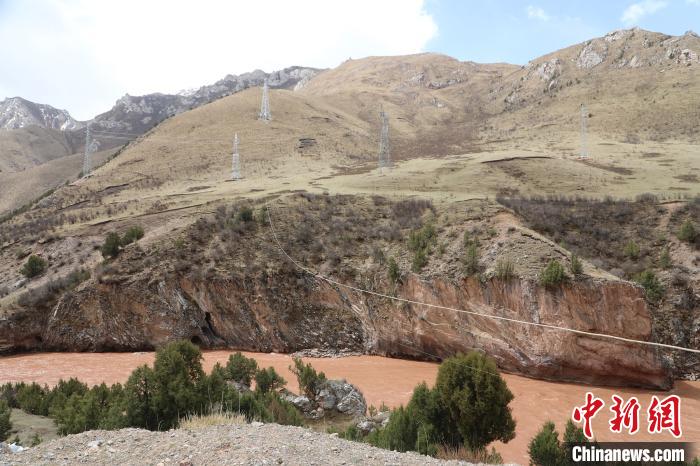

  此次跨越瀾滄江施工的放線段長度1.3千米,跨越區域位於(yu) 青海省玉樹州雜多縣境內(nei) ,跨越瀾滄江兩(liang) 岸寬度為(wei) 204米。該區域地形複雜、山勢險峻,是全線架線中施工難度最大和放線任務最重的區段。

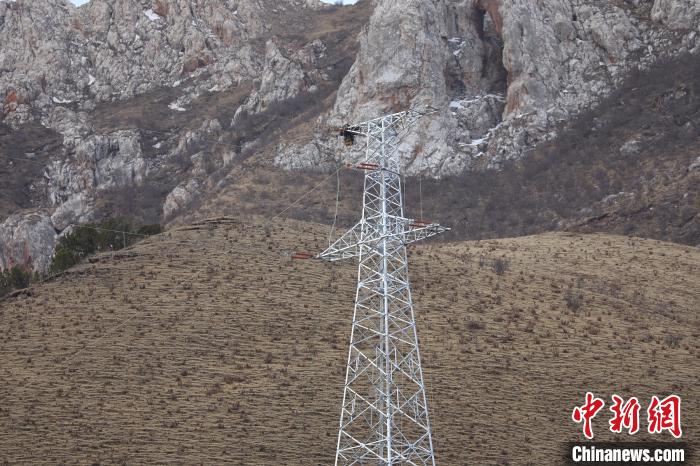

圖為(wei) 施工人員在G469號塔上進行地線壓接工作。鄒建華 攝

  據國網玉樹供電公司負責該工程的項目經理趙占財介紹,此次跨越瀾滄江放線麵臨(lin) 地形險峻造成的導線張力大、連續起伏造成的導線上揚等難點,建設者們(men) 采用回轉牽引的方法進行導線展放,通過調整張力、調整滑車預偏和采取壓線滑車等方式,解決(jue) 了上述難題。同時,應用自主設計的卡線器、放線架等一批配套工器具應用於(yu) 錨線和緊線工作。

  據了解,玉樹-雜多Ⅱ回110千伏輸變電工程投運後將有效改善雜青海雜多縣長期以來僅(jin) 有一條110千伏電源線的供電局麵,提高當地6萬(wan) 多群眾(zhong) 的用電水平,並滿足清潔取暖、電能替代等帶來的負荷增長需求,實現深度貧困地區人民由“用上電”向“用好電”轉變,打贏深度貧困地區電力脫貧攻堅戰。
