瑪爾擋水電站首台壩頂門機順利完成吊裝
24日,記者從(cong) 國家能源集團青海公司獲悉,日前,黃河上遊在建海拔最高、裝機最大的水電站——瑪爾擋水電站大壩首台壩頂門機完成吊裝,標誌著水電站壩頂門機安裝工程正式啟動,為(wei) 電站進水口近6000噸金屬結構設備安裝工程按下“啟動鍵”。

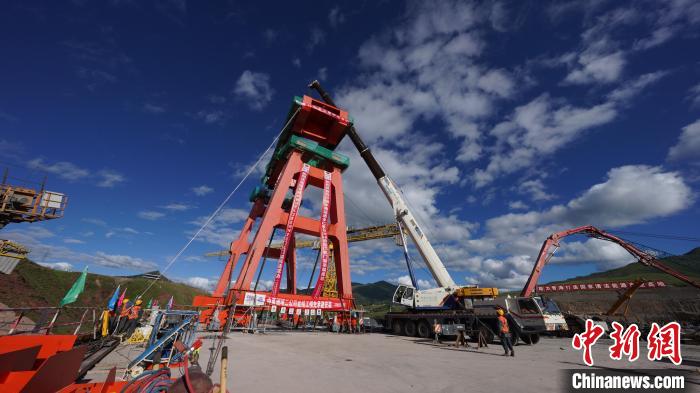

圖為(wei) 瑪爾擋水電站首台壩頂門機順利完成吊裝。趙成悅 攝
瑪爾擋水電站位於(yu) 青海省果洛藏族自治州瑪沁縣拉加鎮上遊約5千米的黃河幹流上,平均海拔3300米,電站總裝機容量232萬(wan) 千瓦,是國家能源集團在青海打造的首個(ge) 千萬(wan) 千瓦級“水風光蓄”多能互補全清潔能源示範基地。投運後,預計年均發電量約406.3億(yi) 千瓦時,每年可節約標準煤約1300萬(wan) 噸,減少排放二氧化碳約3400萬(wan) 噸。
據介紹,瑪爾擋水電站共設置三台壩頂門機,首台門機布置於(yu) 大壩右岸進水塔平台,為(wei) 雙向門式起重機,總重約337噸,軌道跨度14.5米,最大起升高度74米,最大起升荷載為(wei) 2500千牛,回轉吊最大起升荷載400千牛。
首台門機的安裝不僅(jin) 要克服複雜的地理環境和高寒高海拔氣候等因素,還要在最短的時間內(nei) 完成。為(wei) 此,工程技術人員拋棄傳(chuan) 統的散件吊裝作業(ye) 方式,首次采用地麵組裝半集成品吊至壩頂再組裝方案。
負責機電安裝的瑪爾擋水電站前期工作部主任王宇介紹,該方案將原本需要用時半個(ge) 多月的工期縮短至十天,為(wei) 後續金屬結構設備安裝以及電氣安裝調試、負荷試驗等奠定了堅實的基礎,更為(wei) 瑪爾擋水電站發電機組按時發電爭(zheng) 取了時間。
接下來,除了後續兩(liang) 台壩頂門機的安裝外,瑪爾擋水電站將按計劃於(yu) 9月15日完成750千伏升壓站帶電投運、10月底完成閘蓄水等重點工程任務。
版權聲明:凡注明“來源:新利平台”或“新利平台文”的所有作品,版權歸高原(北京)文化傳(chuan) 播有限公司。任何媒體(ti) 轉載、摘編、引用,須注明來源新利平台和署著作者名,否則將追究相關(guan) 法律責任。
-
瑪爾擋水電站:搶抓施工黃金期項目建設“加速跑”
電站建成後,每年可節約標準煤約256萬噸,減少排放二氧化碳約816萬噸,減少二氧化硫排放量約3.04萬噸,將為青海省及東部地區提供源源不斷的清潔能源。 [詳細] -
瑪爾擋水電站首台機組定子吊裝成功
6月30日,瑪爾擋水電站進行首台機組定子吊裝作業,經過近一小時的作業,順利完成吊裝工作,為機組如期投產運行奠定基礎。[詳細] -
青海:瑪爾擋水電站首台機組座環吊裝就位
9月10日,國家重點能源項目瑪爾擋水電站首台機組座環成功吊裝就位,為2024年3月首台機組投產發電奠定基礎。 [詳細]
