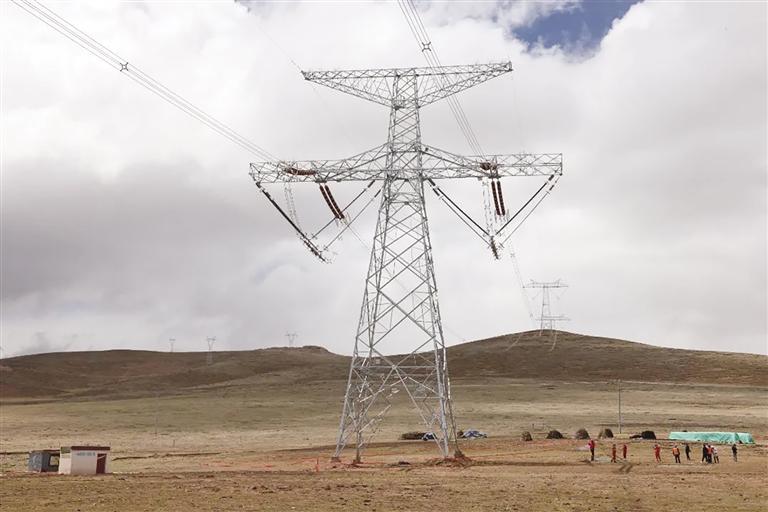

工作人員正在布置工作現場。圖由 國網西藏電力有限公司 提供
青藏聯網工程是連接青藏的“能源大動脈”。每年冬春季用電高峰期,該工程輸送電量和負荷超過了西藏電網總供電量和負荷的30%以上。截至今年4月底,青藏聯網工程累計向西藏送入電量90.89億(yi) 千瓦時,送出電量58.94億(yi) 千瓦時,相當於(yu) 減排二氧化碳1221.9萬(wan) 噸。為(wei) 確保電網安全穩定運行,國網西藏電力有限公司每年都會(hui) 組織開展年檢工作。
“青藏聯網工程每年的檢修都很重要,主要檢修拉薩換流站和西藏境內(nei) 線路,內(nei) 容覆蓋雙極直流場設備、金具、附件螺栓緊固等近百項類設備、設施檢修。”國網西藏超高壓分公司輸電運檢中心副主任逯憲斌說。
今年5月14日至5月28日,青藏聯網工程±400千伏柴拉直流係統2022年度檢修工作全麵開展,這是該工程第11次年檢。
拉薩換流站是青藏交直流聯網工程的受端換流站,位於(yu) 拉薩市林周縣境內(nei) ,是目前世界上高海拔地區電壓等級最高、設備規模最大的直流站。拉薩換流站結合設備運行情況,開展常規檢修、特殊檢修、消缺項目、隱患治理、大修項目等。檢修人員在線路部分除常規鐵塔檢查消缺、隱患治理外,還對西藏段柴拉導線開展空中走線巡檢,“零距離”檢查並處理導線磨損、斷股、鏽蝕、外層損傷(shang) 、零部件缺失等問題。
據拉薩換流站副站長伏曉燕介紹,本次檢修、消缺工作涉及雙極直流場、雙極閥、雙極閥廳設備和直流控保、交流濾波器等保護係統。檢修人員克服工期緊、任務重、海拔高等困難,通過相互協作,現場開展17個(ge) 作業(ye) 麵,完成此次換流站年度檢修工作。此次年檢檢修設備1070台,技改大修項目6項,共計消缺7項,隱患治理20項。
同時,拉薩換流站統籌抓好年檢與(yu) 安全生產(chan) 、疫情防控工作。“因為(wei) 檢修儀(yi) 器有廠家,或有承包部分的施工人員,我們(men) 要求相關(guan) 人員證件必須齊全。入場人員也必須嚴(yan) 格按照我們(men) 的安全製度進行檢修,站裏每天用紅黑榜來監督檢修人員的安全規範操作。在平時,我們(men) 站還定期舉(ju) 行安全生產(chan) 知識考試,確保安全生產(chan) 工作入腦入心。同時,換流站從(cong) 嚴(yan) 從(cong) 細從(cong) 實抓好隔離、核酸、亮碼、測溫、作業(ye) 麵消殺等疫情防控措施,全力確保年檢工作順利完成。”伏曉燕說。
此次青藏聯網工程線路部分檢修鐵塔967基,累計走線220多公裏。
今年,國網西藏電力有限公司在嚴(yan) 格要求檢修人員遵照安全規範操作的同時,還配備了腳釘防墜器、布控球等設備,進一步保障他們(men) 的安全。“有了布控球,即使在北京,也能實時看到青藏聯網工程線路檢修現場情況。”逯憲斌說。
與(yu) 此同時,在年檢線路工作現場,國網西藏電力有限公司始終拉緊安全弦,紮實推進作業(ye) 現場標準化、規範化管理,國網西藏電力安全稽查隊開展9次督察,超高壓分公司安全稽查中隊每日進行現場督察,截至5月25日,未發現違章作業(ye) ,現場檢修任務已完成直流極Ⅰ、極Ⅱ線路走線966個(ge) 檔距、967基杆塔螺栓、防鳥針板夾具檢查以及緊固工作,完成率均達到100%。
青藏聯網工程的完美“體(ti) 檢”,有效保障了青藏兩(liang) 省區電力能源的可靠穩定輸送,持續為(wei) 青藏兩(liang) 省區經濟社會(hui) 穩定發展提供源源不斷的動力。
