新利平台訊 5月2日,在海拔5357米的西藏自治區日喀則市拉孜縣與(yu) 定日縣交界處的嘉措拉山上,阿裏與(yu) 藏中電網聯網工程(以下簡稱:阿裏聯網工程)4R053號世界最高500千伏輸電鐵塔成功組立,再次刷新了中國在世界超高壓電網建設領域的新紀錄。

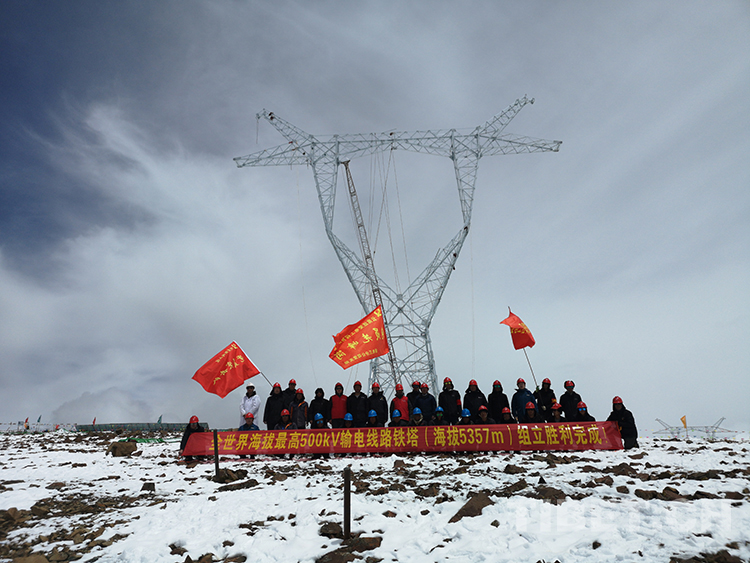

圖為(wei) 阿裏聯網工程4R053號世界最高500千伏輸電鐵塔成功組立 攝影:趙清鵬

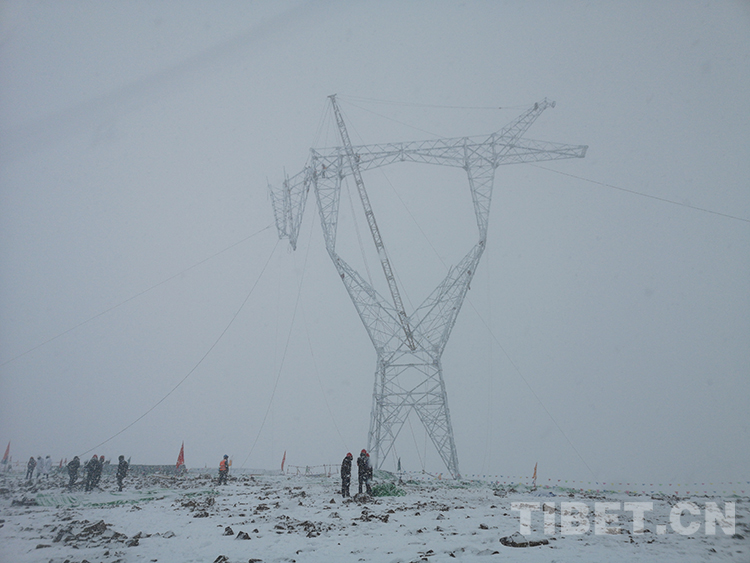

圖為(wei) 阿裏聯網工程4R053號世界最高500千伏輸電鐵塔正在組立 攝影:趙清鵬
據悉,此次組立的世界海拔最高500千伏鐵塔屬阿裏聯網工程第4標段。該塔位從(cong) 基礎開挖到組塔完成曆時50多天,塔材等現場物資采取馬幫運輸方式,組塔過程采用人工抱杆組立方式。該塔位周邊還有連續66基輸電鐵塔均處於(yu) 海拔5000米以上。
惡劣的自然環境,堅硬的岩石基礎,施工現場最大風力可達10級以上,施工最低溫度零下20多度,空氣含氧稀薄,高原反應劇烈、人工降效嚴(yan) 重,這是阿裏聯網工程全線建設難度最大的區域之一,也是製約和影響工程建設順利推進的關(guan) 鍵點。
阿裏聯網工程開工建設以來,國網西藏電力有限公司全力克服高寒缺氧等不利因素影響,持續加強工程建設組織領導和科學管控,確保工程有序高效推進。截至目前,全線共有參建人員上萬(wan) 名,工程整體(ti) 形象進度過半,主設備陸續進場,鐵塔組立累計完成1800多基,正在有序轉入導線展放階段。
據悉,阿裏聯網工程是國家電網有限公司繼青藏聯網工程、川藏聯網工程和藏中聯網工程之後,建設的第四個(ge) 突破生命禁區、挑戰生存極限的高海拔電網工程。工程施工組織難度大,線路全長1689公裏,起於(yu) 西藏自治區日喀則市,止於(yu) 阿裏地區噶爾縣。平均海拔4572米,3次跨越雅魯藏布江,翻越5000米以上的孔唐拉姆山、馬攸木拉山,沼澤地,部分區段為(wei) 長距離無人少人區,人跡罕至。工程穿越高寒荒漠、高原草甸、高寒灌叢(cong) 等不同生態係統,綠色施工要求高。
為(wei) 確保施工人員能在惡劣的環境下“上得去、站得穩、幹得好”,工程組建了組織、醫療、安全、工程技術、物資供應、後勤等十大保障體(ti) 係。特別是在後勤和醫療保障方麵,建立了預製艙式的標準化項目部,聘請專(zhuan) 業(ye) 團隊提供堅強服務保障,建立了全線三級醫療體(ti) 係和23個(ge) 醫療站,同時借助地方醫療資源力量開辟了醫療保障綠色通道,形成了2小時醫療保障覆蓋圈。
據了解,阿裏聯網工程計劃明年上半年投運,屆時將徹底結束阿裏電網孤網運行曆史,使西藏仲巴、薩嘎、吉隆、聶拉木、普蘭(lan) 、改則和措勤等7個(ge) 縣用上大網電,解決(jue) 和改善沿線近38萬(wan) 農(nong) 牧民的安全可靠用電問題。(新利平台 記者/王媛媛 通訊員/索朗多吉、李東(dong) 淮)
版權聲明:凡注明“來源:新利平台”或“新利平台文”的所有作品,版權歸高原(北京)文化傳(chuan) 播有限公司。任何媒體(ti) 轉載、摘編、引用,須注明來源新利平台和署著作者名,否則將追究相關(guan) 法律責任。
-
西藏藏中與阿裏電網聯網工程500千伏變電站主變壓器全部就位
據悉,本次運輸主變壓器共4台,采取鐵路和公路兩種方式。前後曆時45天,途經甘肅、青海等6個省區,沿途最高海拔5300米,全程5402公裏。 [詳細] -
加查水電站:全力保障高原設備物資供應
2020年伊始,一場突如其來的新冠肺炎疫情驟然打亂了無數人的生活。隔著巍巍雪山,遠在西藏自治區雅魯藏布江中遊的華能加查水電站也很快受到了疫情的影響。 [詳細] -
助力企業複工生產 國網西藏電力公司預計減免電費5900萬元
為全力助推西藏企業有序複工複產,國網西藏電力有限公司出台階段性降低用電成本政策,預計為西藏自治區2.4萬戶企業降低用電成本,減免電費約5900萬元。[詳細]
