阿裏聯網工程首次跨越雅魯藏布江
新利平台訊 “3L089至3L099架線施工已完成”“跨越110千伏拉定線接地已拆除”……6月18日晚8時許,隨著湖北送變電公司阿裏聯網工程線路工程包3標段現場工作負責人向日喀則市供電公司報告作業(ye) 終結情況,標誌著該標段跨越施工圓滿完成。據悉,這是阿裏聯網工程涉及跨越雅魯藏布江作業(ye) 的3個(ge) 標段中,首個(ge) 完成跨江導線展放的標段。

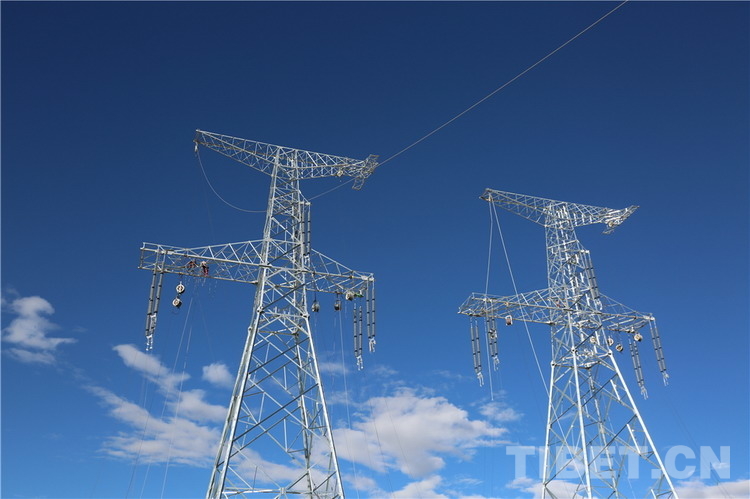

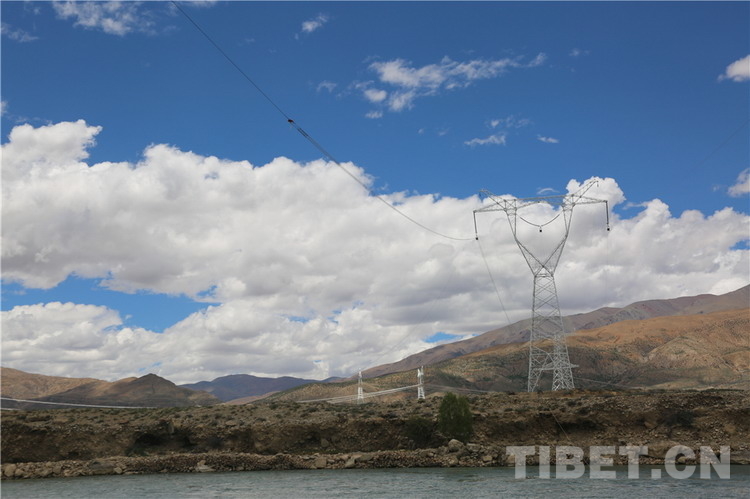

圖為(wei) 牽引繩牽引導線通過雅江上空
正在西藏自治區進行的阿裏與(yu) 藏中電網聯網工程是世界上海拔最高的超高壓輸電工程。線路途經喜馬拉雅山脈北側(ce) ,沿線多為(wei) 高寒草地、荒地,晝夜溫差達20℃,含氧量僅(jin) 為(wei) 平原地區的50~60%。該工程是國家電網公司繼青藏聯網工程、川藏聯網工程和藏中聯網工程之後,建設的第4個(ge) 突破生命禁區、挑戰生存極限的高海拔工程。
由國網湖北送變電工程有限公司承建的包3標段起於(yu) 西藏自治區日喀則市拉孜縣熱薩鄉(xiang) ,止於(yu) 拉孜縣查務鄉(xiang) 。該段工程線路主要沿雅江河穀走線,在拉孜縣北側(ce) 避開國家級黑頸鶴保護區。沿線多分布高寒草地、荒地,生態環境脆弱,為(wei) 工程建設帶來了很大的難度。

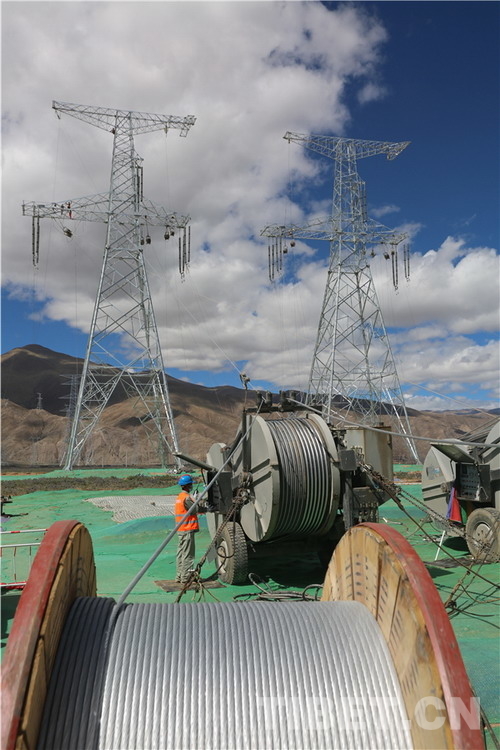

圖為(wei) 展放導地線
6月14日,在查務鄉(xiang) 雅江畔,包3標段進入跨越施工放線階段。在接下來的5天內(nei) ,項目部要完成27基鐵塔共計13.8公裏導地線展放等施工任務。此次施工不僅(jin) 跨越318國道和219國道,還要6次跨越3條110千伏輸電線路。這些線路涉及拉孜、定日、薩嘎、昂仁、定結5個(ge) 縣的用電,跨越期間需要停電作業(ye) ,5天內(nei) 倘若不能完成施工任務,將影響5個(ge) 縣的用電。

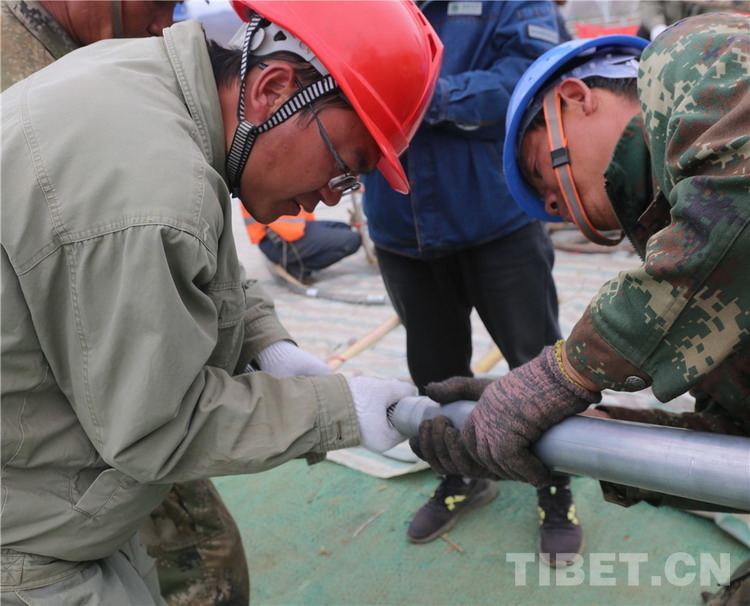

圖為(wei) 施工人員在工作中
為(wei) 盡量減少施工對當地用電的影響,項目部作業(ye) 人員早上6時出門,晚上近10時天黑後才收工。為(wei) 節約工人往返時間,項目部還將午餐送到所有作業(ye) 點。此外,項目部本著意外情況要想全、應急方案和應對措施要充分的原則,不僅(jin) 每天晚上收工後要分析研判當天施工情況,為(wei) 次日施工把關(guan) 定向,而且還要進行模擬受力計算。為(wei) 防止牽張設備突然“趴窩”,影響施工進展,項目部還從(cong) 公司後方協調機修人員到現場隨時待命。
圖為(wei) 展放導地線
高原的烈日分外灼熱,高空作業(ye) 人員戴著手套攀爬在60餘(yu) 米高的鐵塔上,依然能清楚地感覺到鐵塔發燙。盡管項目部為(wei) 參建人員配發了防曬霜,但經曆了陽光洗禮和強紫外線照射,大家的臉都變得更加黝黑,仿佛塗抹了一層黑油。
施工是緊張、艱苦的,但也不乏新鮮事,例如,跨越段有9基鐵塔位於(yu) 山巔,施工人員采用無人機飛渡引繩,再通過牽引機牽引著導線在鐵塔間疾馳,節省了時間和人力。電網施工從(cong) 人背馬馱到應用無人機,讓大家切身體(ti) 會(hui) 到這些年祖國的發展日新月異。
在所有參建人員的共同努力下,6月18日下午5時,雅江上空架設好的兩(liang) 條嶄新導線在空中泛著銀光,微風輕拂,導線如銀色巨龍在藍天碧水間舞動,它們(men) 是西藏自治區電力建設成就的見證者,也是西藏自治區各族人民的“幸福線”“光明線”。(新利平台 通訊員/郭暉)
版權聲明:凡注明“來源:新利平台”或“新利平台文”的所有作品,版權歸高原(北京)文化傳(chuan) 播有限公司。任何媒體(ti) 轉載、摘編、引用,須注明來源新利平台和署著作者名,否則將追究相關(guan) 法律責任。
-
世界海拔最高的500千伏輸電鐵塔在西藏完成組立
阿裏與藏中電網聯網工程4R053號世界最高500千伏輸電鐵塔成功組立,再次刷新了中國在世界超高壓電網建設領域的新紀錄。 [詳細] -
攻堅克難 馬幫人員為阿裏與藏中聯網工程運輸塔材
海拔5357米,這是阿裏與藏中聯網工程(以下簡稱阿裏聯網工程)海拔最高的塔位高度,同時也是目前世界海拔最高的500千伏輸電線路最高塔位——4R053。[詳細] -
西藏藏中與阿裏電網聯網工程500千伏變電站主變壓器全部就位
據悉,本次運輸主變壓器共4台,采取鐵路和公路兩種方式。前後曆時45天,途經甘肅、青海等6個省區,沿途最高海拔5300米,全程5402公裏。 [詳細]
