“青豫特高壓”輸電通道完成首次年度檢修

發布時間:2022-04-13 10:08:00來源: 中國新聞網

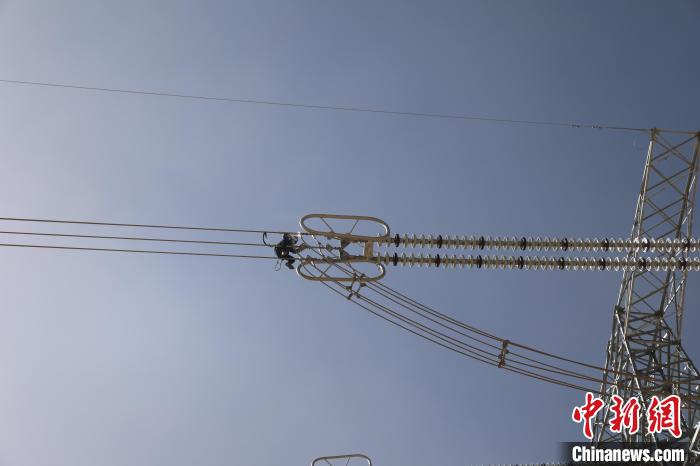

圖為(wei) 國網青海超高壓公司輸電專(zhuan) 業(ye) 人員正在開展750千伏青塔I線14號鐵塔消缺工作。 董慶芳 攝

  據國網青海省電力公司12日消息,11日淩晨00時34分,在位於(yu) 青海省海南藏族自治州塔拉戈壁沙丘的750千伏青塔I線首次年度停電檢修完成,設備恢複供電。

  750千伏青塔Ⅰ、Ⅱ、Ⅲ線是世界首個(ge) 新能源遠距離輸送大通道——青海-河南±800千伏特高壓直流工程重要的輸電通道。青塔Ⅰ線於(yu) 2020年6月投運,隨後青塔Ⅱ線投入運行,2021年1月青塔Ⅲ線投運。青海南部地區豐(feng) 富的光伏和風電通過這些線路通道在±800千伏特高壓青南換流站匯集進而輸送至華中地區,在優(you) 化國內(nei) 能源資源配置的同時,為(wei) 青海能源支柱產(chan) 業(ye) 、綠色產(chan) 業(ye) 發展和鄉(xiang) 村振興(xing) 提供強大支撐,將青海清潔能源優(you) 勢轉化為(wei) 經濟效益。

  在今年春檢中,國網青海超高壓公司對750千伏青塔Ⅰ、Ⅱ、Ⅲ線開展首次年度停電檢修,采用三條線路輪停方式,分三個(ge) 階段展開。4月7日至10日,750千伏青塔Ⅰ線設備檢修實施,檢修專(zhuan) 業(ye) 人員對線路開展檢查、試驗、消缺。根據計劃,4月12日至15日、4月19日至22日分別開展青塔Ⅱ線、青塔Ⅲ線設備檢修。

  為(wei) 按期完成此次線路檢修任務,本次線路檢修工作分成兩(liang) 個(ge) 工作小組,分別從(cong) ±800千伏特高壓青南換流站、750千伏塔拉變電站兩(liang) 頭線路開始檢修,對147基鐵塔進行登塔檢查、試驗、消缺。

  在這次檢修中,國網青海超高壓公司結合實際安排工作計劃,優(you) 先安排受天氣影響大、工期長的檢修項目和重大缺陷處理工作,並及時根據現場情況優(you) 化工序,確保檢修有序推進。

  為(wei) 確保塔上作業(ye) 人員的安全,輸電專(zhuan) 業(ye) 人員在原先使用後備保護繩保護人員的基礎上又增加一套雙溝保護繩,給登塔作業(ye) 人員再上一把“安全保護鎖”。

  “每天一到下午,風沙就會(hui) 大的很多,我們(men) 早上把飯吃的飽飽的,利用早上、中午風不大的時候抓緊時間幹,等到下午風沙大的時候我們(men) 再休息吃飯,工作進度也不耽誤。”線路總工作負責人靳有軍(jun) 介紹道。

  青海已是4月初,塔拉戈壁攤上一片荒涼,絲(si) 毫感受不到春天的氣息,大風呼呼的在塔拉攤上“肆意”而起,靳有軍(jun) 與(yu) 夥(huo) 伴們(men) 流著汗、吃著土,不浪費每一分鍾時間,確保設備能夠如期完成檢修順利送電。4月9日至10日,10名輸電檢修人員完成線路“體(ti) 檢”,青塔I線更加“健康”,讓高原“綠電”穩送中原。

  此次檢修期間,該公司變電檢修專(zhuan) 業(ye) 人員還完成了750千伏青塔I線兩(liang) 側(ce) 間隔設備檢修、試驗、保護定檢、測控裝置校驗、後台信息核對和兩(liang) 側(ce) 變電站線路電壓互感器、避雷器及出線門架懸瓶絕緣子防汙閃塗料噴塗。
