±800千伏青豫特高壓工程2022年度檢修順利收官

發布時間:2022-11-09 10:49:00來源: 中國新聞網

±800千伏青豫特高壓工程2022年度檢修順利收官

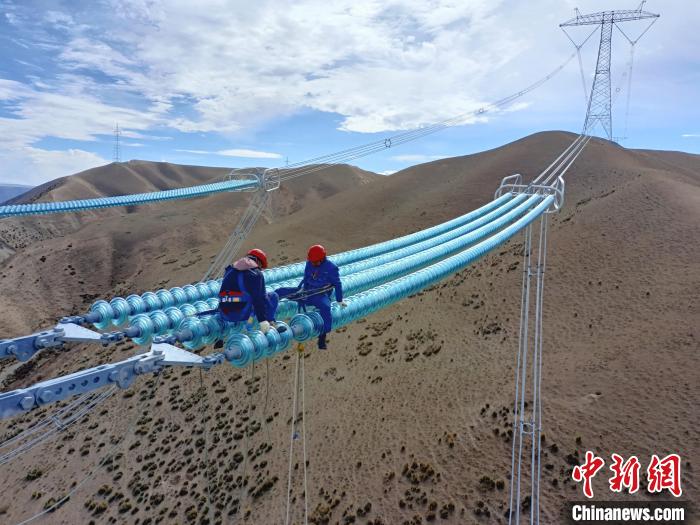

圖為(wei) 國網青海超高壓公司輸電專(zhuan) 業(ye) 人員正在開展線路玻璃絕緣子更換工作。金世強 攝

  據國網青海省電力公司8日消息,7日16時43分,青海-河南±800千伏特高壓直流工程恢複送電成功,工程青南換流站和青海段直流線路2022年度檢修工作順利收官。青海“綠電”再次起程,沿著這條能源大動脈奔向千裏之外的中原大地。

  青海-河南±800千伏特高壓工程是世界首條新能源遠距離輸送大通道,該工程起於(yu) 青海省海南藏族自治州,止於(yu) 河南省駐馬店市,途經青、甘、陝、豫4省,線路全長1563千米,輸送容量800萬(wan) 千瓦,每年可輸送清潔電能400億(yi) 千瓦時,約占目前河南省年用電量的八分之一。

  青海-河南±800千伏特高壓直流工程於(yu) 2020年底正式投運,作為(wei) 工程送端換流站,截至2022年10月24日,青南換流站已安全運行825天。為(wei) 確保工程持續長周期健康安全運行,護航青海清潔能源可靠穩定輸送,自10月24日起至11月1日止,國網青海電力組織對青南換流站直流設備和青海境內(nei) 輸電線路開展全方位診療,這也是該工程投運後的第二次集中檢修。

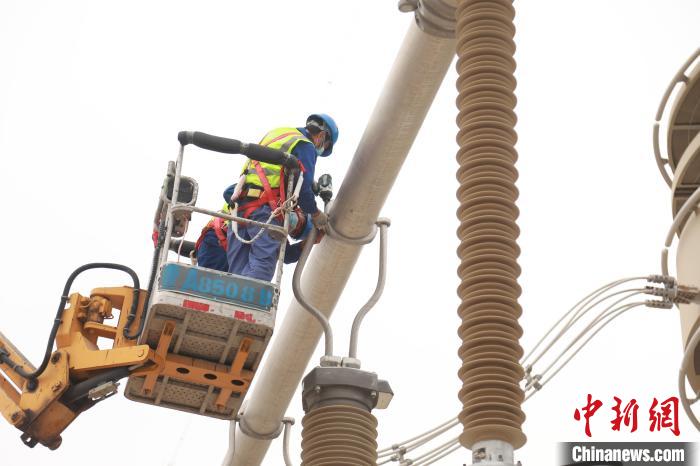

圖為(wei) 國網青海超高壓公司變電檢修人員正在開展設備檢修工作。 朱毅然 攝
圖為(wei) 國網青海超高壓公司變電檢修人員正在開展設備檢修工作。朱毅然 攝

  在持續9天的年度檢修作業(ye) 期間,695名電力檢修人員完成換流站雙極高低端換流變、雙極高低端閥冷卻係統等設備的檢查檢修,完成變電設備檢測預試共410項,完成青海段直流線路斷股地線修補、單片玻璃絕緣子更換等重點消缺任務。

  “我們(men) 通過設備檢修‘加減法’優(you) 化方案策略,進一步壓減工程年檢時間,提升了工作質效。”國網青海超高壓公司副總工程師、運維檢修部主任張梁介紹說,此次年檢在前期準備工作上做“加法”,人員、工器具、特種車輛等資源均在設備檢修前到位就緒,確保檢修高效率、高質量開展。在停電時間上做“減法”,對於(yu) 可以在運行狀態下進行檢修的設備,堅持通過日常維護完成,減少停電作業(ye) 時間。此外,年檢工作堅持疫情防控和檢修同推進、共管控。現場作業(ye) 人員嚴(yan) 格執行“兩(liang) 點一線”工作模式,利用無人機、遠程布控球等實現多級聯動安全巡查,采用網絡遠程“雲(yun) ”巡查方式輔助開展安全督查,有效確保了檢修工作的順利進行和安全作業(ye) 的有序開展。
