750千伏塔拉-青南“綠電通道”完成首次檢修

發布時間:2022-04-28 10:27:00來源: 青海日報

  4月22日19時02分,750千伏青塔三回輸電線路首次停電檢修工作全部完成,為(wei) 後續青海清潔能源大規模穩定送出提供了堅強支撐。

  750千伏青塔1、2、3回輸電線路始於(yu) 750千伏塔拉變電站,止於(yu) ±800千伏青豫特高壓青南換流站,是青電入豫的重要電源通道,青海南部地區重要的清潔能源交流電匯聚到青南換流站,由青南換流站轉換成直流電輸送至華中地區。

  750千伏塔拉變電站是青海南部地區最大的新能源樞紐變電站。春檢期間,為(wei) 不影響全省清潔能源正常輸送,國網青海省電力公司對750千伏青塔三回線路采用“兩(liang) 條線路帶電運行、一條線路停電檢修”的輪停方式依次開展停電檢修,保證清潔能源穩定輸送。並結合實際安排工作計劃,優(you) 先安排受天氣影響大、工期長的檢修項目,及時根據現場情況優(you) 化工序,確保檢修有序推進。

  “本次線路檢修工作分成兩(liang) 個(ge) 工作小組,分別從(cong) ±800千伏特高壓青南換流站、750千伏塔拉變電站兩(liang) 頭線路相向開始檢修,不僅(jin) 有效提高了工作效率,而且保證了按期完成作業(ye) 任務。”國網青海超高壓公司運維檢修部副主任郭培恒介紹說。

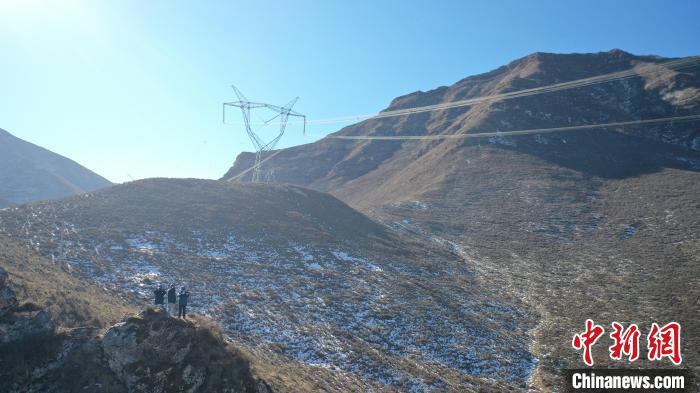

  據了解,為(wei) 期16天的檢修工作中,國網青海電力輸電專(zhuan) 業(ye) 人員共對147基鐵塔開展了檢查、消缺、例行檢測,保證了青電入豫通道更加安全可靠運行。
